隨著2025年10月9日上午10時05分和11月4日9時19分110站兩臺主變壓器先后投運成功,標志著本次增容改造圓滿收官。
為助力公司高質量發展,滿足安全供電需求,實現“全主全備”運行方式,提高電網運行的安全性和供電可靠性;公司錨定安全供電工作目標,把握能源提升計劃、電力系統節能更新、增容改造、自動化系統優化升級項目等重點工作,集中精力、真抓實干,全力組織好110kV站主變?cè)鋈莞脑旃こ添?xiàng)目施工。

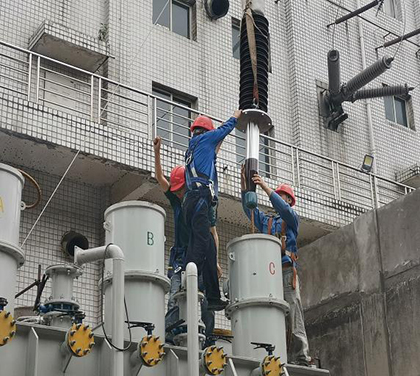

自9月18日開工以來,第一階段2號主變?cè)鋈莞脑煊?0月9日上午10時05分順利完成投運,第二階段1號主變?cè)鋈莞脑煊?0月13日上午9時13分停電交付施工,4日上午9時19分順利完成投運。在時間緊、任務重的情況下,項目部和各承建單位人員,堅持“目標不變、標準不降、成效不減”原則,爭分奪秒,科學組織施工,統籌安排,掛圖作戰,倒排工期,滾動更新施工計劃;通過強化工程精細管理,對施工方案不斷優化,科學調整施工序次,統籌安排現場人員力量,晝夜奮戰,實施為期40多天的“封閉式”施工管理,嚴控項目現場“質量關”、督促施工計劃“進度關”、緊抓物資設備“供應關”,最終確保工程高質量如期完成。
在這場“硬仗”中,經過四川蜀源茂林建設工程有限公司、濟南富利通電氣技術有限公司、山東泰開變壓器有限公司等參建單位和項目組的不懈努力,確保了該項目完工就具備送電條件。隨著兩臺主變壓器增容改造先后完成,極大提高了變電站變壓器的效能等級,消除了公司電網瓶頸,促進電網 “強筋壯骨”,為提升電網運行可靠性夯實了基礎。
